Excel 如何在表格中制作甘特圖(橫道圖)?
第一步:準備數據

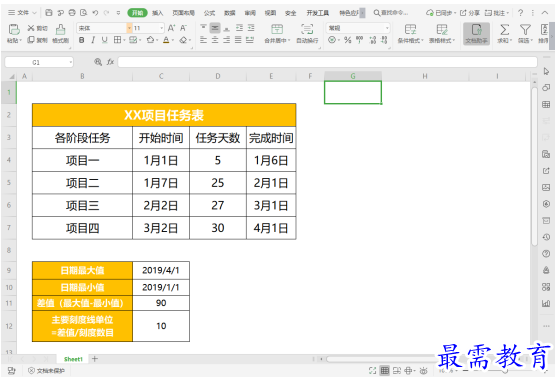

使用WPS Office新建或打開表格,根據需要準備好需要的數據。
(例:這里需要將普通的項目計劃表制作成甘特圖。
則準備任務名稱、開始時間、任務天數、日期的最大值、最小值、差值和主要刻度線單位等數據)
第二步:插入圖表

選中各階段任務,開始時間,任務天數的數據,依次點擊“插入”--->“圖表”。

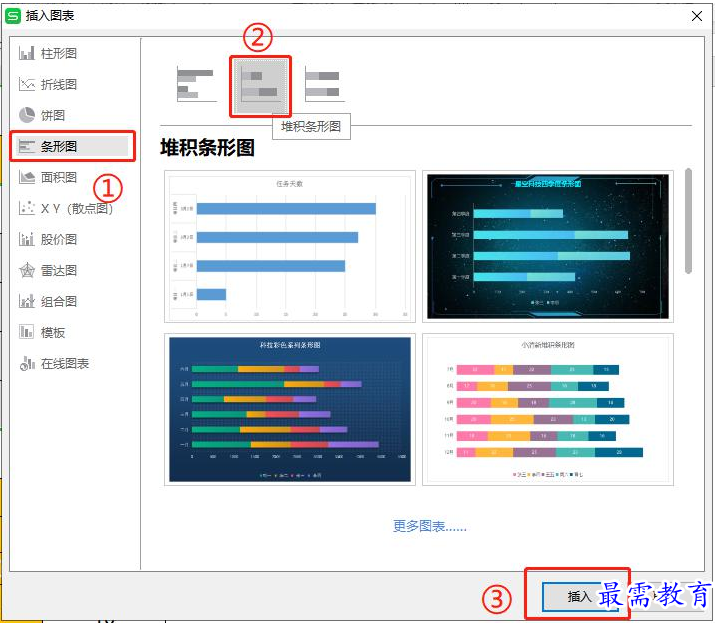

在“插入圖表”的彈出框,點擊“條形圖”,選擇“堆積條形圖”后點擊“確定”。

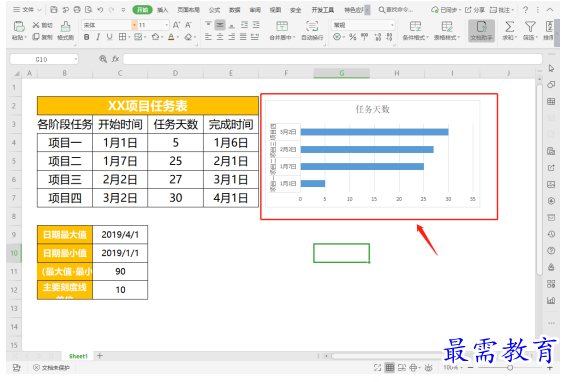

插入“堆積條形圖”后效果如下圖所示。
第三步:選擇數據

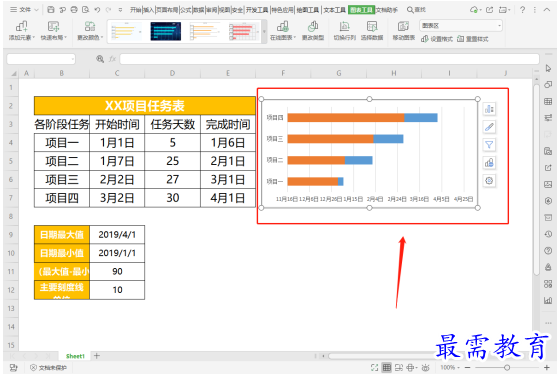

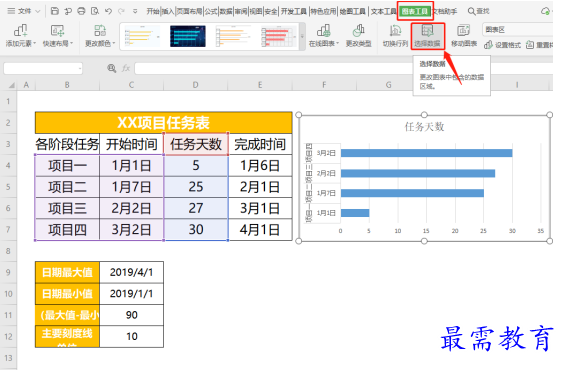

選中圖表,依次點擊“圖表工具”--->“選擇數據”。
在“編輯數據源”彈出框中點擊“添加”。

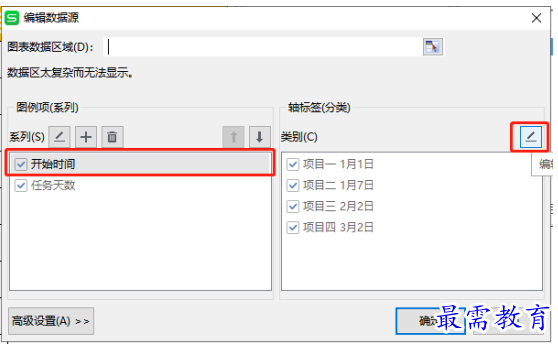

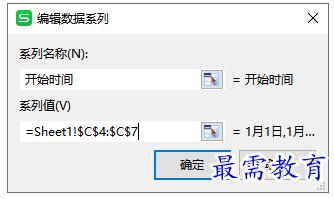

在“編輯數據系列”添加“系列名稱”和“系列值”。

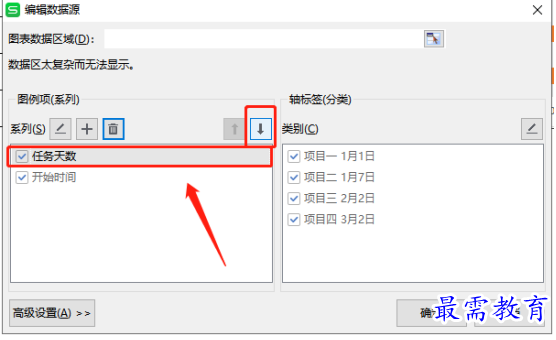

點擊右邊的箭頭,將開始時間調整到任務天數的前面。

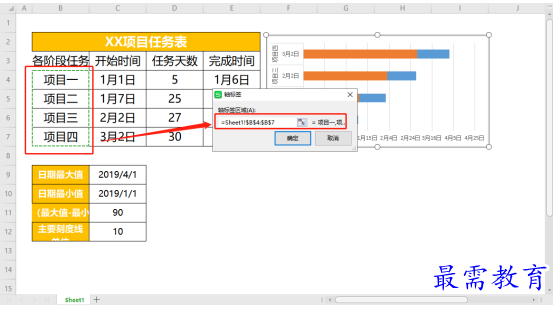

選擇“開始時間”,點擊“編輯”。
在“軸標簽”中將軸標簽區域改為“項目一、項目二、項目三和項目四”。
完成上述操作后,效果如下圖所示。
第四步:調整圖表

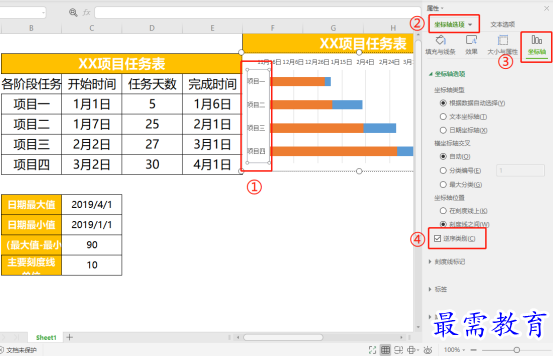

雙擊項目名稱所在的坐標軸。
依次點擊右側“坐標軸選項”--->“坐標軸”---> 勾選“逆序類別”,把整個圖表上下調整。

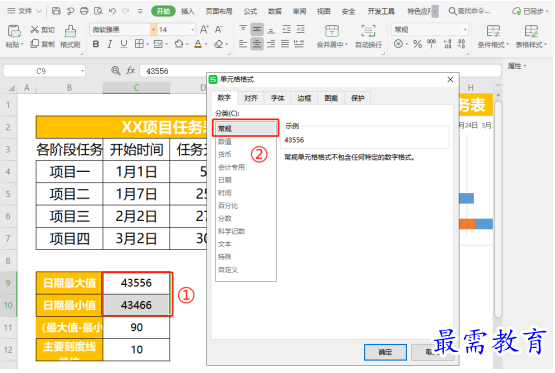

設置“日期最大值”和“日期最小值”兩個單元格格式為“常規”。
雙擊上方坐標軸,依次點擊“坐標軸選項”--->“坐標軸”。

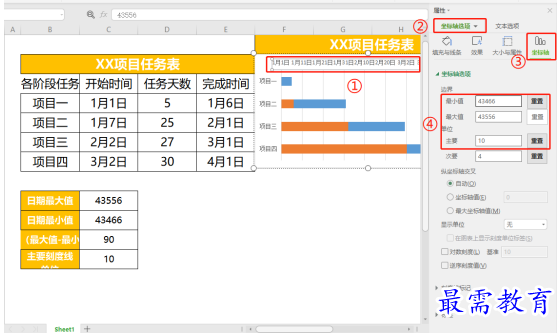

填入準備好的日期最小值、日期最大值、差值,調整坐標軸合適時間間隔。
雙擊條形前段,在頁面右側。

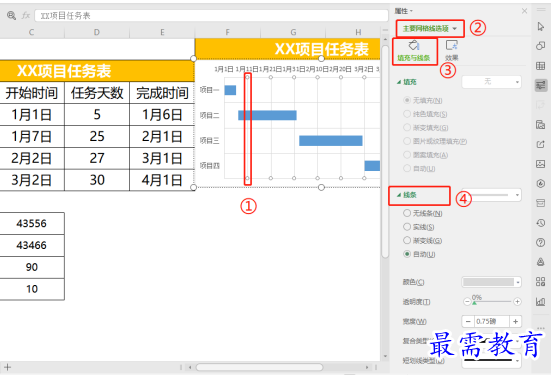

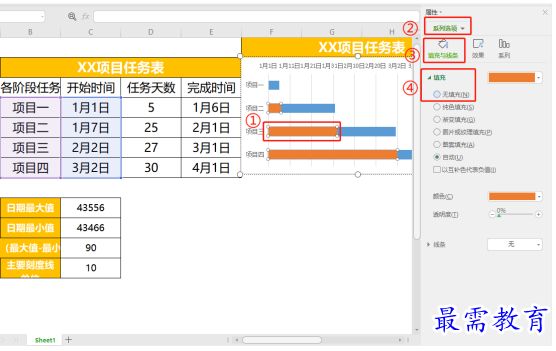

點擊“圖表選項”--->“填充與線條”,選擇“填充”--->“無填充”。

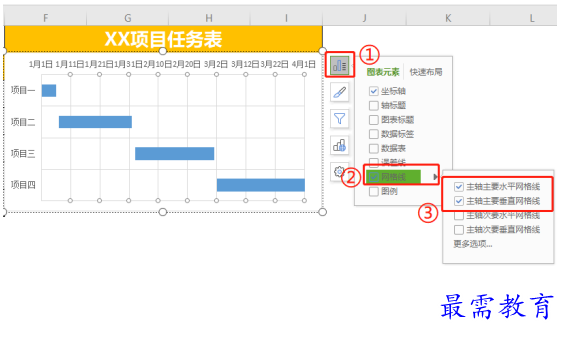

雙擊網格線,在圖表右邊出現的小工具內點擊“圖表元素”。
依次選擇“網格線”—勾選“主軸主要水平網格線”和“主軸主要垂直網格線”。
選擇其中的一條網格線。
在右側的“主要網格線選項中”選擇“填充與線條”--->“線條”根據需要進行設置。

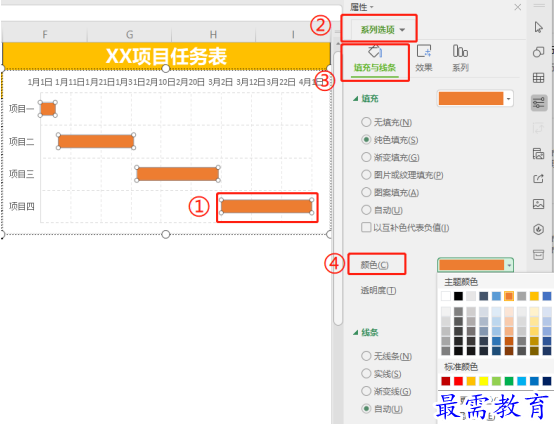

雙擊條形圖,在右側“系列選項”中選擇“填充與線條”,調整你需要的“顏色”。

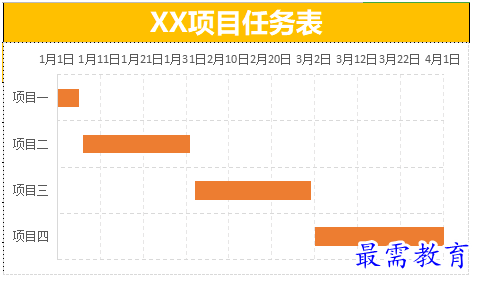

制作完成后效果如下圖所示。
繼續查找其他問題的答案?
-
Excel 2019如何使用復制、粘貼命令插入Word數據?(視頻講解)
2021-01-257次播放
-
Excel 2019如何制作數據透視表?(視頻講解)
2021-01-2227次播放
-
Excel 2019如何設置相對引用?(視頻講解)
2021-01-2210次播放
-
2021-01-2212次播放
-
Excel 2019如何使用命令復制公式?(視頻講解)
2021-01-226次播放
-
2021-01-223次播放
-
2021-01-222次播放
-
Excel 2019如何利用開始選項卡進入篩選模式?(視頻講解)
2021-01-223次播放
-
Excel 2019如何設置指定數據的篩選?(視頻講解)
2021-01-223次播放
-
Excel 2019如何設置自定義排序?(視頻講解)
2021-01-222次播放
點擊加載更多評論>>
